中新網山西新聞9月11日電 9月9日,由國網山西送變電公司負責施工的±660千伏銀東線防冰改造工程,經過9天的奮戰,順利通過驗收,恢復送電。
據悉,±660千伏銀東線防冰改造工程對山西省電網安全運行意義重大。由于線路的1407號-1460號桿號位于太行山斷裂帶,受環境和氣候影響,冬季線路容易覆冰,覆冰后的光纜和地線的弧度將下垂,影響與導線的安全距離,對運行造成安全隱患。

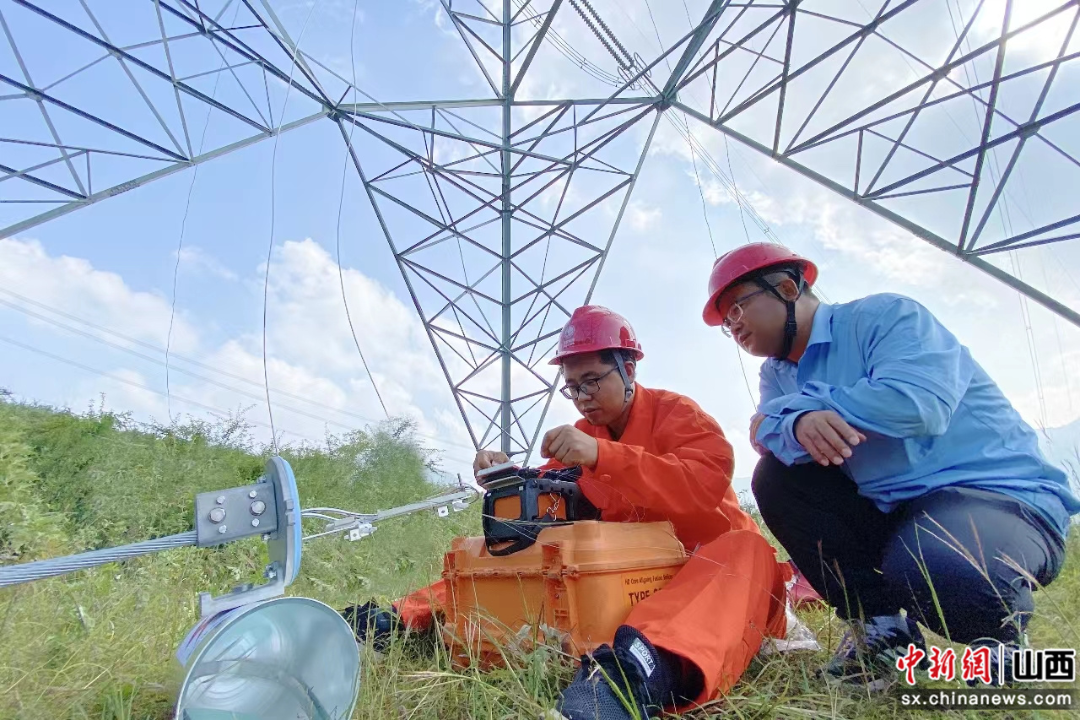

此次改造由國網山西超高壓輸電分公司組織,國網山西送變電公司施工,需在9天的時間內完成31.165千米的光纜、地線更換,同時進行地線支架改造、地線耐張管X光探傷等工作,施工難度大、安全風險高、有效工期緊,且54基塔位涉及2個國有林場和集體林地,協調難度大。
面對重重困難,國網山西送變電公司以深入落實國網公司基建“六精四化”要求為抓手,超前策劃、科學部署,提前15天入場,先后開展3次現場勘察,編制專項施工預案,從安全、人員、技術、設備等方面做好充分準備。
根據±660千伏銀東線停電計劃,項目部細化施工流程,采用“分區域”模式,將該工程劃分為四個區段同步施工,現場實施分級精準管控,關鍵作業點安全員全程監督。使用拆除的舊光纜、地線作為牽引繩,通過加裝保護套,監控牽引力等方式避免光纜損傷,確保全部作業點安全可控、能控、在控。
據悉,±660千伏銀東線是“西電東送”重要輸電通道之一,該線路承擔了山東全網十分之一負荷,線路的安全穩定運行有著重要的意義。此次改造后的光纜、地線的平均弧垂升高30%以上 ,且抗拉力、耐張性大幅提升,提高線路抗冰能力,保障線路長久安全穩定的運行。(完)
